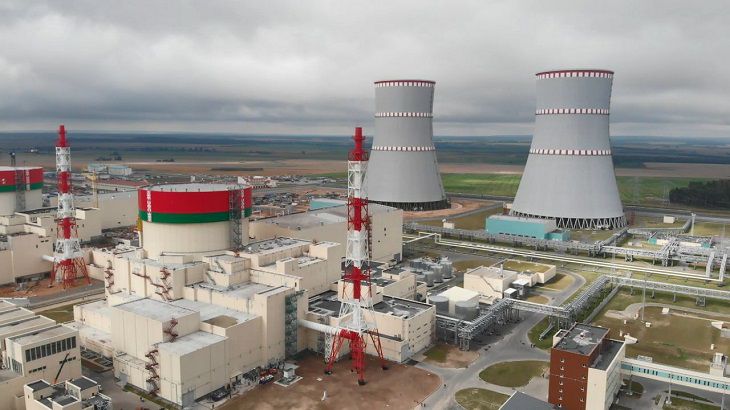

Министр энергетики Беларуси Виктор Каранкевич сообщил, когда планируется ввести в промышленную эксплуатацию второй энергоблок БелАЭС.
Об этом он проинформировал во время совещания у Александра Лукашенко, посвященного вопросам функционирования отечественной атомной электростанции.
По словам главы ведомства, предполагается введение в промышленную эксплуатацию второго энергоблока в октябре нынешнего года.
В апреле запланировано первое пробное включение в сеть второго энергоблока, – приводит слова Каранкевича пресс-служба министерства в своем официальном телеграм-канале.
В апреле-сентябре будут последовательно осуществляться работы по освоению мощности реакторной установки до номинальной с проведением испытаний в рамках опытно-промышленной эксплуатации, – сказал министр.
Согласно его заявлению, готовность к сдаче атомной станции в целом «в соответствии с программами ввода в эксплуатацию» прогнозируется в октябре текущего года.
